CPM 关键路径法

最长的路径,是关键路径

关键路径 越多,风险越大

次关键路径与关键路径越接近,风险越大

总浮动时间(TF)

开始——结束额

第2天开始,做5天,第6天做完

总浮动时间为0的,是关键路径TF

总浮动时间,体现灵活性

自由浮动,不影响任何紧后活动FF

总浮动时间为负,项目延期

关键路径排出来的进度计划未必可行,需要资源配合

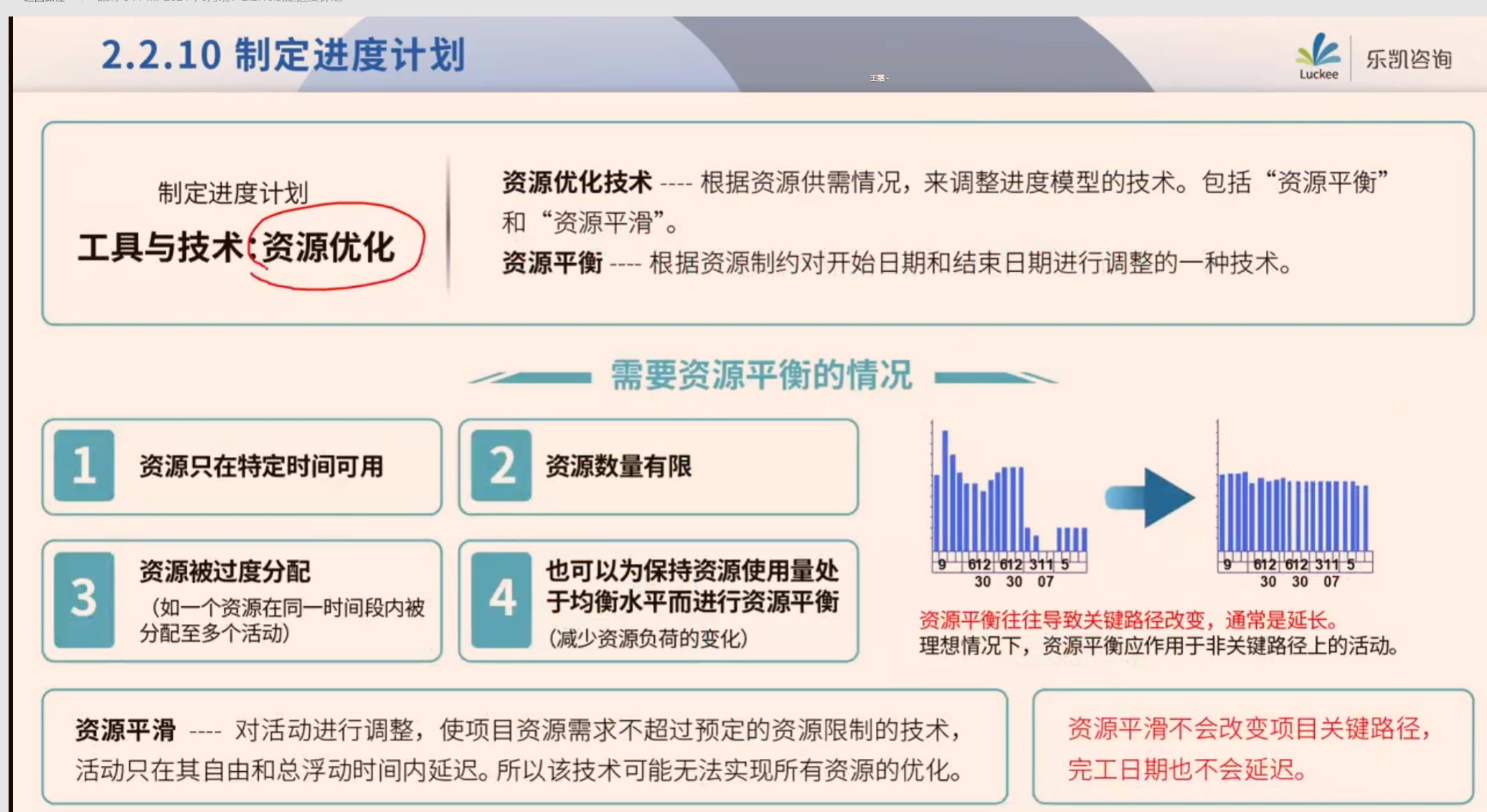

资源平衡技术

资源平衡,

资源平滑,不会改变关键路径得长度,无法实现所有资源得优化

减少负荷得变化

进度压缩:不缩减项目为前提,缩短或加快进度工期

1、赶工:以最小得成本增加来压缩进度工期(加班、加人、加急)本质,花钱买时间。

2、快速跟进: 顺序进行得活动改为并行开展。可能造成返工和风险得增加。

进度基准:干系人批准得进度模型,

项目进度计划:里程碑进度计划、概括性进度计划、详细进度计划、项目日历。

制定项目章程——识别干系人——收集需求——定义范围——创建WBS(工作包)——定义活动——排列活动顺序——估算活动持续时间——制定进度计划

[展开全文]

1、总浮动活动时间(TF)为0就是关键路劲。

2、自由浮动是不影响紧后活动的前提下可延长的空间。

[展开全文]
